Stav
Dokončený
Typ práce
Oprava silnice
Délka
993 m
Období realizace
9. 2021 - 11. 2021
Projektant
SÚS JMK, p. o. k.
Realizátor
COLAS CZ, a.s., Brno
Rozpočet
5 815 113 Kč
Zdroje financování
JMK NIV silnice
Popis

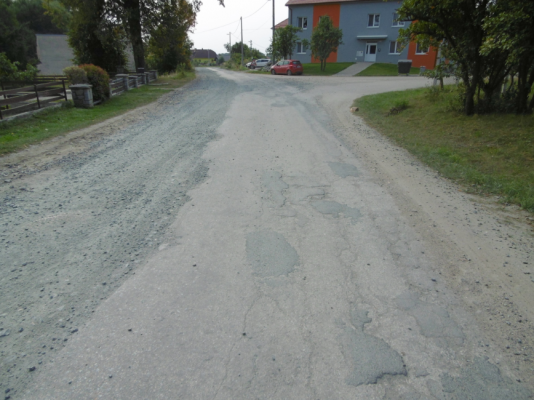

Stav před rekonstrukcí:
Stávající vozovka měla kryt z asfaltobetonu, který byl do značné míry narušen po vybudování splaškové kanalizace. Stav povrchu vozovky byl ohodnocen jako havarijní.

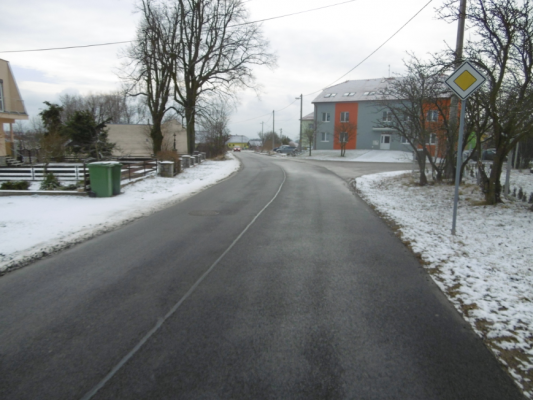

Nový stav:
Jednalo se o opravu povrchu silnice II/393 v intravilánu obce Ketkovice ve zbytkových částech silnice po provedení zapravení po kanalizaci. Bylo odfrézováno 50 mm a v místech sanace ještě 80 mm. Sanace byla provedena ACP 16 v tl. 80 mm. Následně byla provedena vrstva ACL 16 v tl. 50 mm a ACO 11 v tl. 50 mm. Byla proveden výšková úprava UV.
Celková délka rekonstruovaného úseku je 1,1 km.

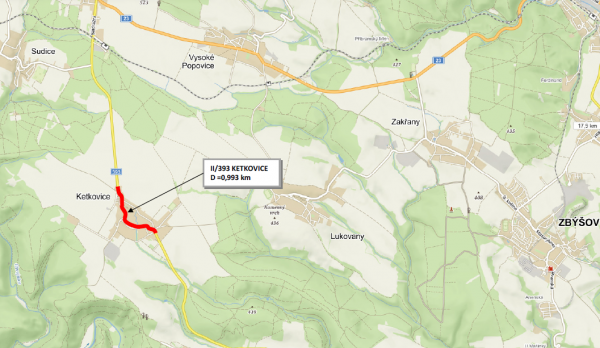

Trasa objížďky
Uzavřeno pro těžká nákladní vozidla, omezení tranzitní dopravy přes obec Ketkovice. Omezení spočívá v zákazu vjezdu vozidel dlouhých nad 10 m v obci Ketkovice.
