Stav
Dokončený
Typ práce
Oprava silnice
Délka
1 062 m
Období realizace
9. 2021 - 11. 2021
Projektant
SÚS JMK, p. o. k.
Realizátor
COLAS CZ a.s.
Rozpočet
6 343 521 Kč
Zdroje financování
JMK NIV
Popis

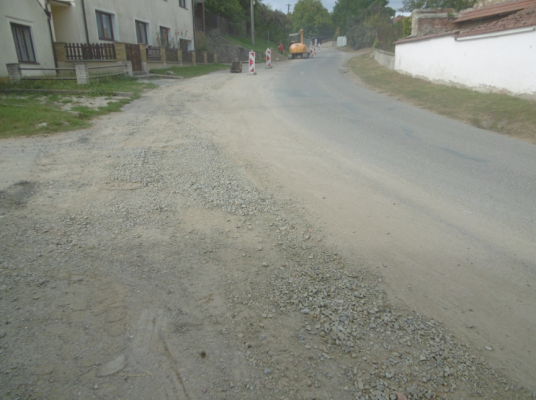

Stav před rekonstrukcí:
Stávající vozovka měla kryt z asfaltobetonu, který byl do značné míry narušen po vybudování splaškové kanalizace. Stav povrchu vozovky byl ohodnocen jako havarijní.

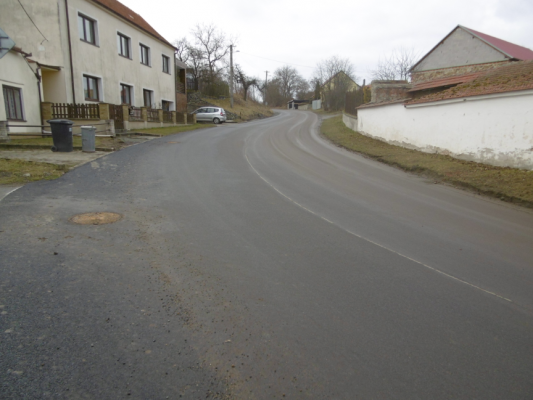

Nový stav:
Jednalo se o opravu povrchu silnice III/3935 a III/3939 v intravilánu obce Nová Ves ve zbytkových částech silnice po provedení zapravení po kanalizaci. Bylo odfrézováno 50 mm a v místech sanace ještě 80 mm. Sanace byla provedena ACP 16 v tl.
80 mm. Následně byla provedena vrstva ACL 16 v tl. 50 mm a ACO 11 v tl. 50 mm. Byla provedena výšková úprava UV.

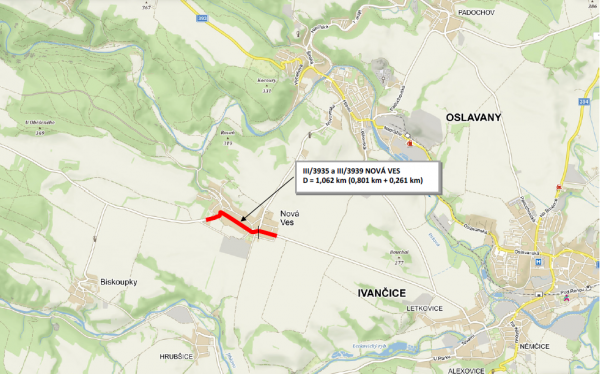

Celková délka rekonstruovaného úseku je 1,062 km.
Trasa objížďky
Práce na inženýrských sítích, jeden jízdní pruh uzavřen.
