Stav
Dokončený
Typ práce
Rekonstrukce silnice
Délka
2 204 m
Období realizace
8. 2021 - 12. 2021
Projektant
DIK Hradec Králové
Realizátor
COLAS CZ, a.s.
Rozpočet
37 607 629 Kč
Zdroje financování
SFDI 2021, JMK INV
Popis
Stav před rekonstrukcí:
Důvodem rekonstrukce byl špatný dopravně technický a stavební stav silnice v daném úseku sil. II/408. Mezi nejčastější poruchy patřily propadené okraje vozovky, plošné deformace, síťové trhliny, četné vysprávky a hrboly. Uvedené poruchy byly zapříčiněny zejména neúnosným podložím, absencí podkladní vrstvy při krajích vozovky a nedostatečným odvodněním.

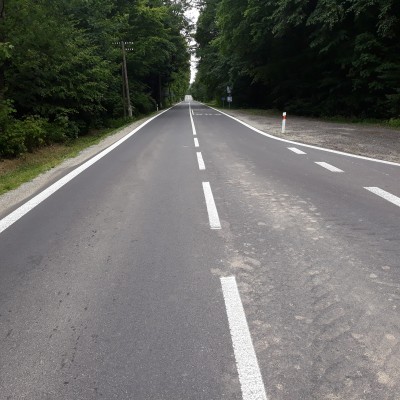

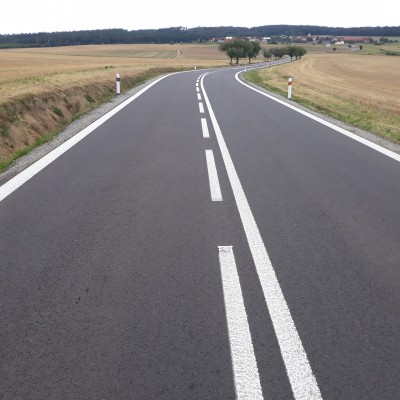

Nový stav:

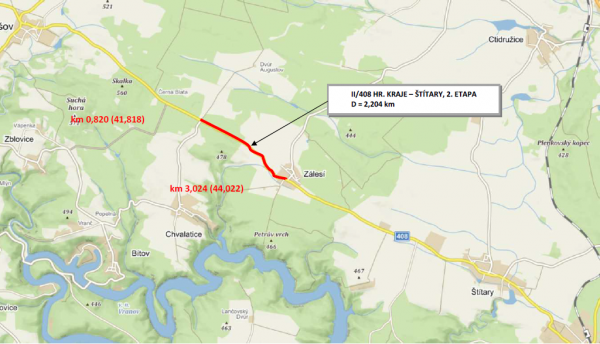

Jedná se o rekonstrukci silnice II/408 v extravilánovém úseku v km 41,818 - 44,022 (2. etapa), od křižovatky se silnicí III/40813 po obec Zálesí, v délce 2 204 m. Dále byla provedena rekonstrukce křiž. sil. II/408 a III/40813 a úseku dl. 25 m na sil. III/40813 v km 0,003 – 0,028.
Rekonstrukce zahrnovala provedení oboustranné sanace krajů vozovky, frézování, recyklaci podkladních vrstev za studena, pokládku nového dvouvrstvého krytu, obnovu odvodnění, kompletní rekonstrukci propustků v km 2,990 v km 2,860 a km 2,620, úpravy sjezdů, lokální opravy objízdné trasy, vegetační úpravy a dalších související práce.
Technologie rekonstrukce:
Asf. beton ACO 11+ 50/70 tl. 40 mm, spoj. postř. PS-EM 0,2 kg/m2, Asf. beton ACL 16+ 50/70 tl. 70 mm, podrcení drceným kamenivem DK 4/8 2 kg/m2, spoj. postř. PS-EM 0,6 kg/m2, recyklace za studena na místě RS CA 0/63 (TP 208) tl. 180 mm, celoplošné frézování v proměnné tl. min. 60 mm, sanace krajů ŠD 0/63 250 mm, geotextílie.
Trasa objížďky
30.8. 2021 0:00 - 14.11.2021 23:59
Objížďka - pro vozidla do 3,5 tun přes silnici III/40815 Ves Blížkovice, silnice II/411 Nové Syrovice, silnice II/408 DešovObjížďka - pro vozidla nad 3,5 tun přes silnice II/398 Šumná, Štítary, silnice I/38 Mestys Blížkovice, Moravské Budějovice, silnice II/411 Nové Syrovice, silnice II/408 Dešov.
Od 15.11.2021 předčasné užívání stavby
