Stav
Dokončený
Typ práce
Rekonstrukce silnice
Délka
1 505 m
Období realizace
9. 2025 - 12. 2025
Projektant
Sdružení firem VIAPONT – RD SÚS Jmk 2024 Brno, VIAPONT, s.r.o.
Realizátor
IMOS Brno, a.s.
Rozpočet
17 511 316 Kč
Zdroje financování
IF SÚS JMK, SFDI
Popis

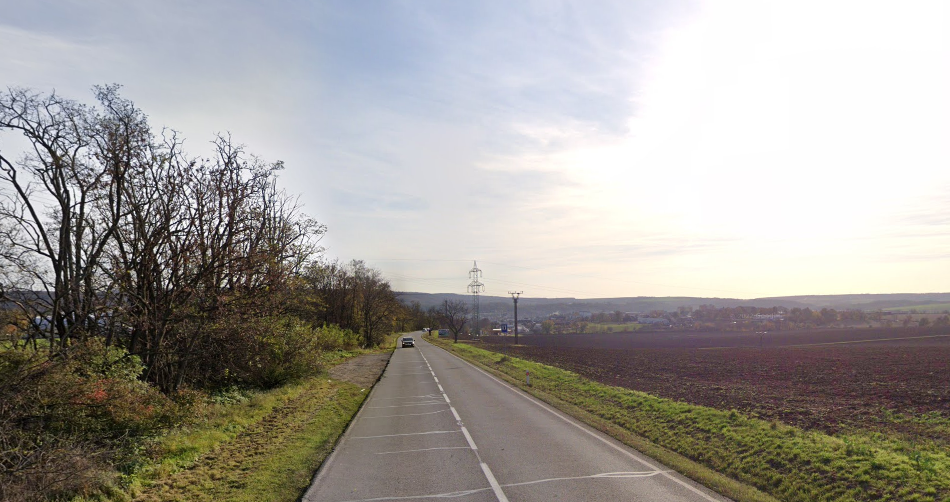

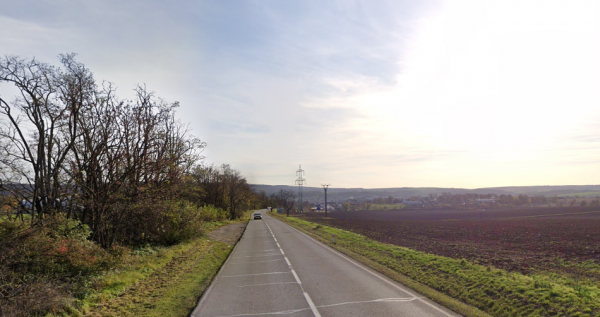

Stav před opravou:

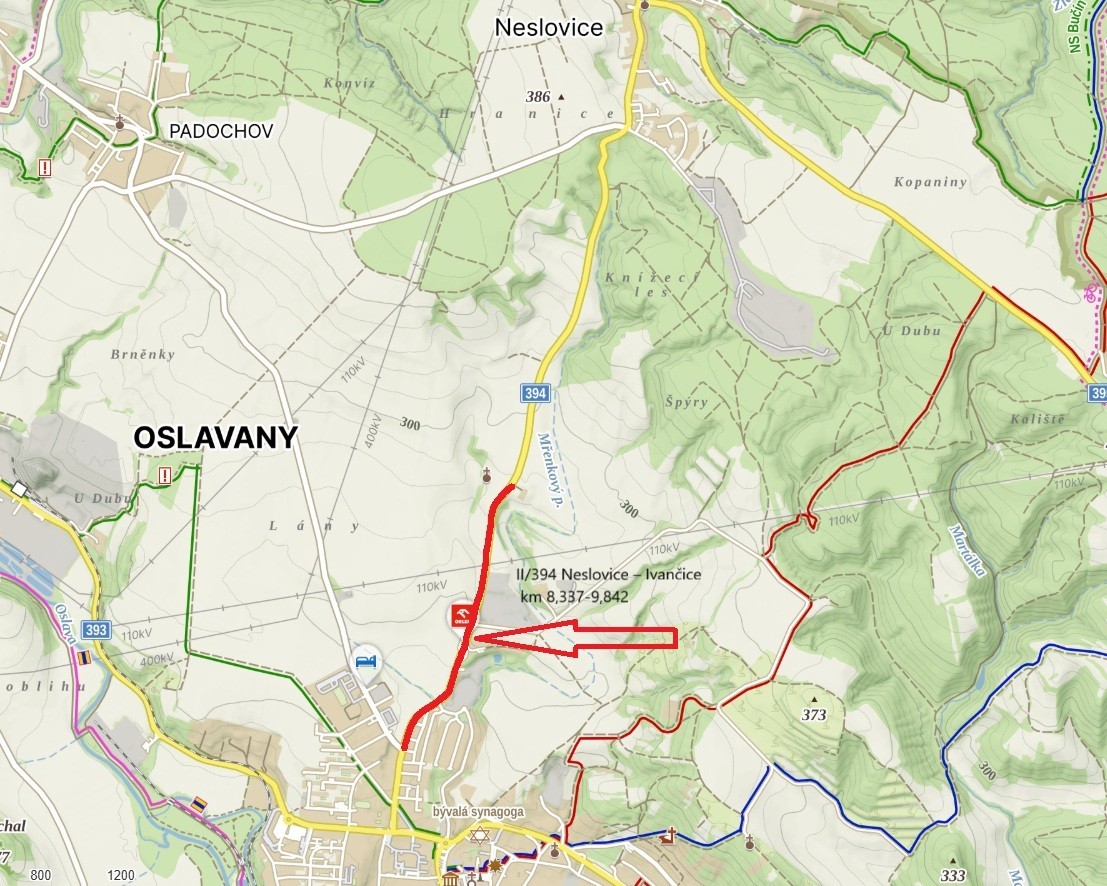

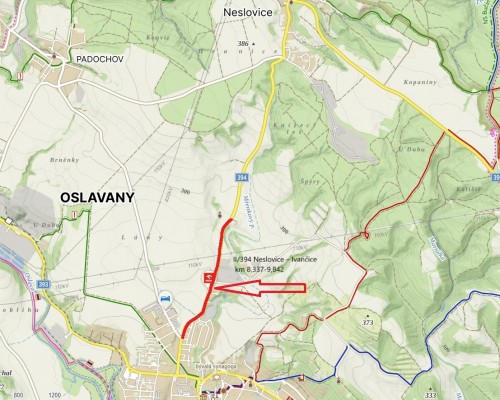

Důvodem rekonstrukce byl špatný stav povrchu vozovky sil. II/394 v úseku provozního staničení 8,337-9,842. Vozovka silnice vykazovala množství poruchy zejména příčné trhliny, podélné, místy rozvětvené trhliny v krajích, ztrátu makrotextury v okolí mostu ev.č. 394-004 a výtluky.

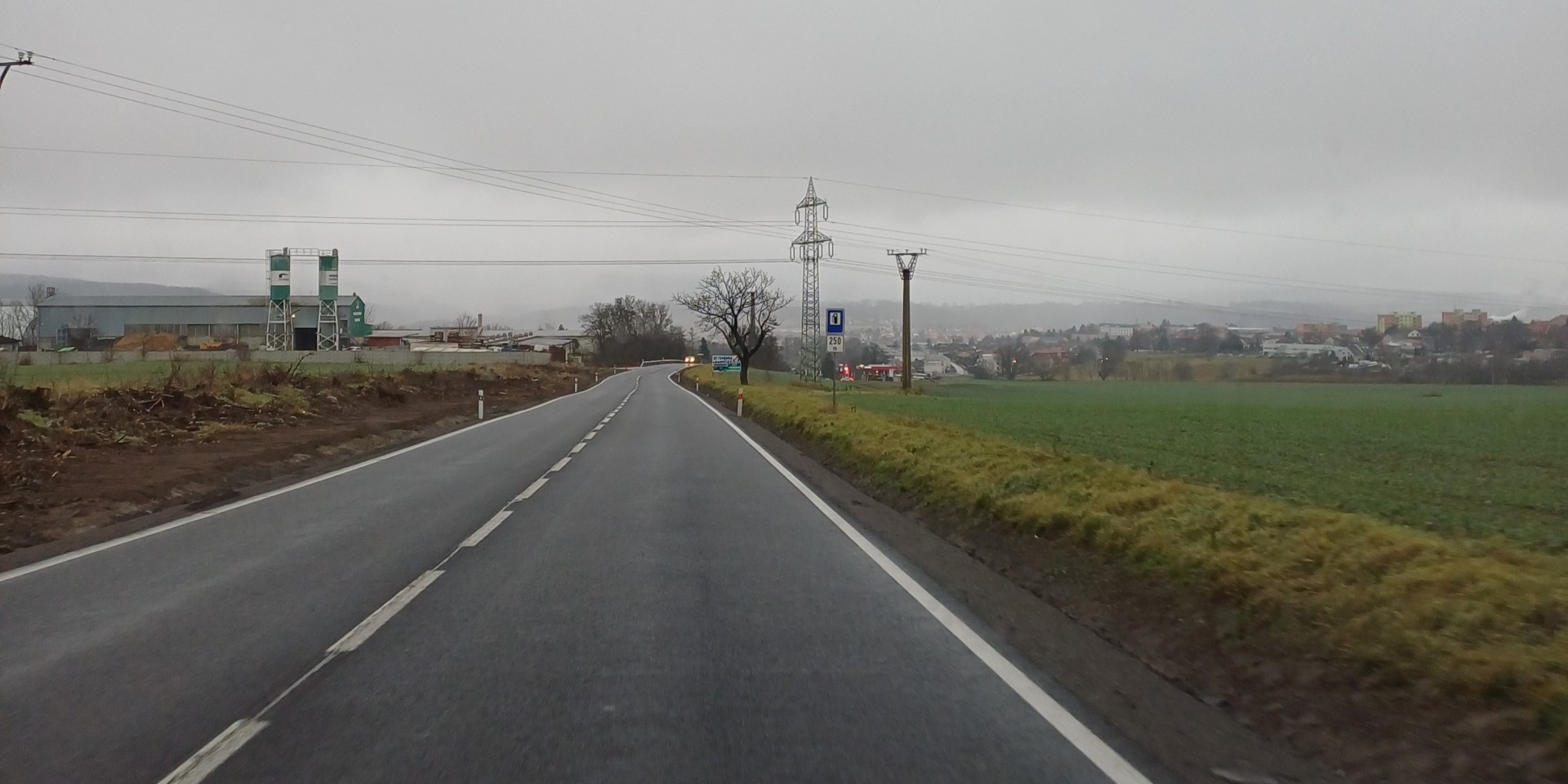

Nový stav:
V rámci rekonstrukce úseku bylo provedeno frézování, lokální sanace a ošetření trhlin, položení 2 asfaltových vrstev, ACL 16+ tl. 70mm a ACO 11+ tl. 40mm, obnova propustku v provozním staničení km cca 8,542, napojení komunikací a sjezdů, zřízení nezpevněné krajnice z asfaltového recyklátu, drobné sanační práce na mostě ev.č. 394-004, obnova odvodnění (prohrábnutí příkopů, vyčištění/obnova propustku), osazení svodidel a směrových sloupků a zřízení vodorovného dopravního značení v barvě, pokládka VDZ v plastu má být zrealizována do 30. 4. 2026. Celková délka údržby je 1,505 km.
