Stav
Dokončený
Typ práce
Oprava povrchu vozovky
Délka
2 600 m
Období realizace
9. 2024 - 11. 2024
Projektant
SÚS JMK, p. o. k.
Realizátor
M-Silnice a.s.
Rozpočet
17 565 101 Kč
Zdroje financování
NIV JMK
Popis
Stav před opravou:
Důvodem udržovacích prací silnice III/4213 o celkové délce 2,600 km nacházející se v km 1,480 a 4,080 mezi obcemi Klobouky u Brna a Morkůvky byl celkově špatný dopravně technický a stavební stav komunikace. V opravovaném úseku vykazovala komunikace nerovnosti, příčné trhliny a poruchy krytu. Z těchto důvodů došlo k opravě této komunikace, která přispěje ke zkvalitnění jízdy a zvýšení její bezpečnosti.

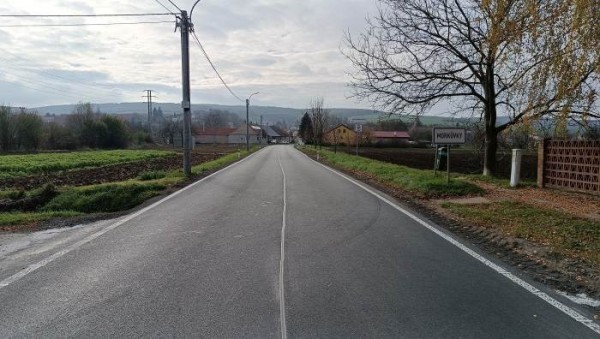

Nový stav:
Předmětem udržovacích prací byla souvislá údržba silnice. Místně bylo provedeno odfrézování krytu vozovky v tl. 50 mm, vysprávka thlin a dále místně pokládka vyrovnávací vrstvy ACL 16+ průměrné tl. 40 mm. Následně byl položen asfaltový beton ACO 11+ v tl. 50 mm na celé ploše komunikace. Dále bylo provedeno lokální pročistění příkopů o délce 1720 m. Došlo k výměně svodidel mimo úseků s propustky, zřízena nezpevněná krajnice a následně osazeny směrové sloupky. Bylo provedeno VDZ - vodící proužky ve zvučícím plastu.
