Stav
Dokončený
Typ práce
Oprava povrchu vozovky
Délka
1 350 m
Období realizace
11. 2023 - 11. 2023
Projektant
SÚS JMK, p. o. k.
Realizátor
FREKOMOS, s.r.o.
Rozpočet
8 769 183 Kč
Zdroje financování
BESIP 2023
Popis

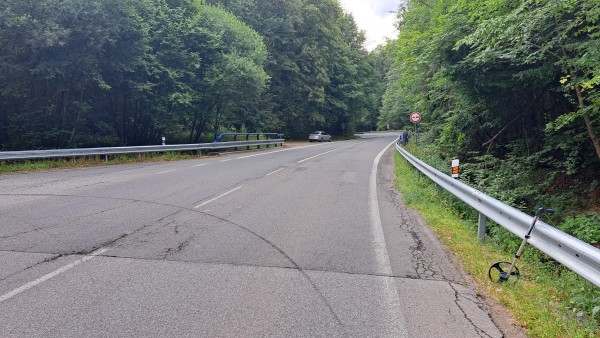

Stav před rekonstrukcí:
Stávající povrch silnice II/379 v úseku od křižovatky se sil. III/37937 po odbočku MK do Adamova vykazoval vlivem opakovaného provádění lokálních vysprávek četné nerovnosti, povrch byl nehomogenní z hlediska komfortu jízdy ale zejména protismykových vlastností; dle evidence PČR se jednalo o úsek četných dopravních nehod téměř výhradně na vlhkém nebo mokrém povrchu.

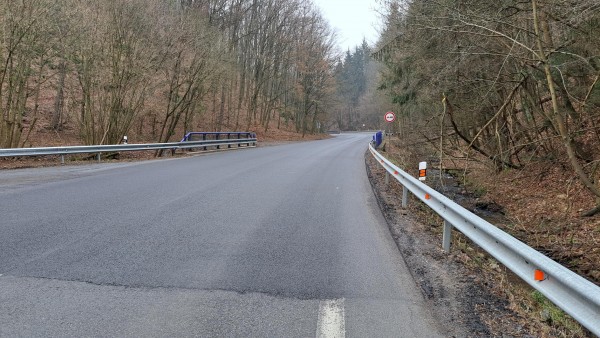

Nový stav:

Byla provedena souvislá oprava povrchu silnice II/379 v km 34,790 - 36,140. Délka úpravy je 1,350 km.
Oprava byla realizována ve stávajících směrových, výškových i šířkových parametrech silnice. Na základě provedení diagnostiky byla navržena následující technologie opravy:
- lokální frézování povrchu vozovky na mostech,
- recyklace za horka na místě REMIX plus v tl. 50 mm,
- nová obrusná vrstva z asfaltového koberce SMA 11+ v tl. 30 mm s dodatečným podrcením kamenivem frakce 2/5 mm v množství 2 kg/m2,
- použitím kameniva s indexem ohladitelnosti PSV56 a dodatečným posypem drceným kamenivem bylo dosaženo maximální drsnosti a tím příznivých protismykových vlastností.
Po dokončení pokládky asfaltových vrstev bylo provedeno ošetření pracovních spár modifikovanou zálivkou v souladu s TP 115 Opravy trhlin na vozovkách s asfaltovým krytem. Vodorovné dopravní značení bude provedeno v r. 2024 za příznivých klimatických podmínek.
