Stav
Dokončený
Typ práce
Souvislá údržba silnice
Délka
2 038 m
Období realizace
9. 2023 - 10. 2023
Projektant
SÚS JMK, p. o. k.
Realizátor
SWIETELSKY stavební s.r.o.
Rozpočet
6 272 305 Kč
Zdroje financování
NIV JMK
Popis
Stav před opravou:

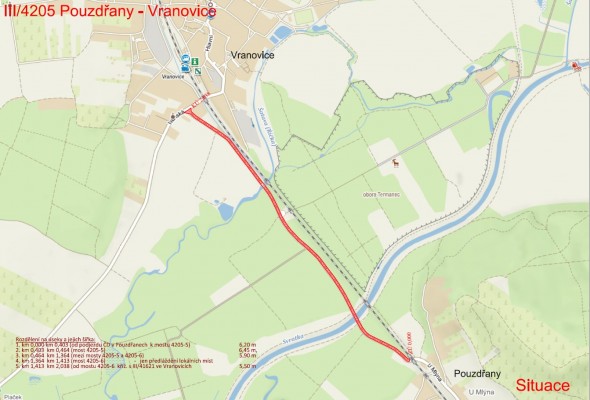

Jedná se o udržovací práce stávající komunikace III/4205 v délce 2,038 km. Začátek úseku je v intravilánu obce Pouzdřany za železničním podjezdem u konce obrubníku vlevo staničení km 5,606 a konec úseku na vnější hraně s křižovatkou s III/41621 staničení km 7,644. V opravovaném úseku vykazovala komunikace nerovnosti, poruchy krytu, různé druhy trhlin a vyjeté koleje. Z těchto důvodů došlo k opravě této komunikace, která přispěje k zkvalitnění jízdy a zvýšení její bezpečnosti.
Nový stav:
V rámci udržovacích prací na komunikaci byla provedena obnova krytu vozovky, zřízení nezpevněné krajnice z asfaltového recyklátu, lokálního předláždění mostu, osazení směrových sloupků a zřízení vodorovného dopravního značení v plastu.
20. 10. 2023 7:00 - 31. 10. 2023 23:59
Uzavřeno, oprava povrchu vozovky, úplná uzavírka silnice III/4205 v úseku od železničního podjezdu po křižovatku se silnicí III/41621 na území Pouzdřan a Vranovic.; Objížďka - obousměrná: Objízdná trasa bude vedena od Pohořelic přes obec Přibice, Vranovice, Velké Němčice směr Hustopeče a zpět. Vydal: Městský úřad Pohořelice.
