Stav
Dokončený
Typ práce
Rekonstrukce mostu a silnice
Délka
104 m
Období realizace
7. 2023 - 5. 2024
Projektant
LinioPlan s.r.o. Brno
Realizátor
PORR a.s.
Rozpočet
21 619 409 Kč
Zdroje financování
SFDI
Popis
Stav před rekonstrukcí:
Nosná konstrukce i spodní stavba mostu byla ve velmi špatném stavu. Obě křídla byla odtržena od původní konstrukce, zdivo bylo rozvolněné, povrch křídel plošně degradován. Nosná konstrukce byla poškozena zatékáním, beton krajních trámů silně degradovaný, hlavní nosná výztuž silně obnažena a zkorodována. Římsy na mostě byly silně degradované, hrany olámané. Vozovka poškozena sítí trhlin. Zádržný systém nevyhovoval bezpečnostním požadavkům. Zábradlí bylo napadeno korozí. Vzhledem ke stavebnímu stavu mostu a nevyhovující geometrii bylo přistoupeno k nahrazení novou mostní konstrukcí na původním místě.
Nový stav:

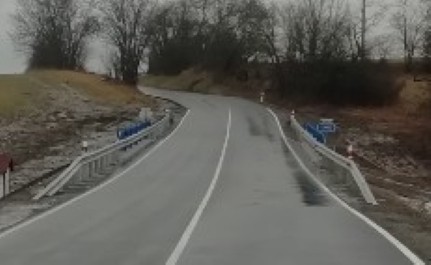

Byla realizována nová konstrukce mostu z přesypaného železobetonového monolitického otevřeného rámu se světlostí 3 m, který je schopen převést průtok Q100 s dostatečnou rezervou. Silniční těleso bylo mírně rozšířeno na kategorii typu S 7,5. Most je založen plošně na základových pasech podporovaných mikropilotami. Na římsách jsou osazena zábradelní svodidla úrovně H2, na která navazují silniční svodidla třídy zadržení H1. Povrch vozovky byl upraven v celé délce extravilánu mezi obcemi Cetkovice a Uhřice. Součástí stavby je úprava koryta pod mostem.
Předčasné užívání části stavby od 2.12.2023.

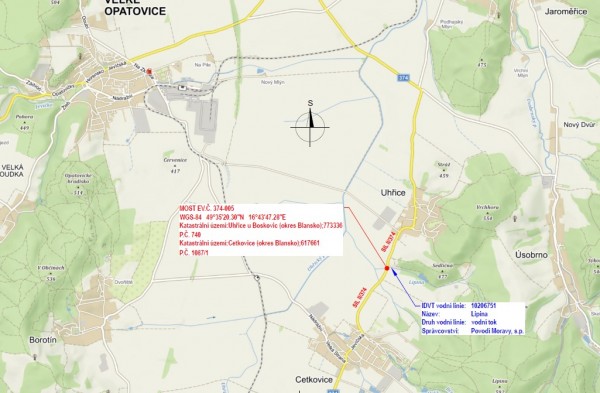

27. 7. 2023 0:00 - 1. 12. 2023 23:59
Most uzavřen, stavební práce, uzavírka silnice II/374 (Jevíčko – Boskovice – Blansko – Adamov – Brno), v místě mostu ev. č. 374 – 005, v km provozního staničení 5,361 – 5,465 v k.ú. Uhřice.; Objížďka - bez rozlišení: silnice II/374, v katastru obce Uhřice, okr. Blansko, přes: silnice III/3742 (ulice Náves) (Cetkovice), ulice Velká Strana, silnice II/372 (Velké Opatovice), silnice III/36615, silnice II/374 (Jaroměřice), křižovatka silnice III/36615 se silnicí II/374 a zpět do obce Uhřice po silnici II/374. Vydal: Městský úřad Boskovice.
