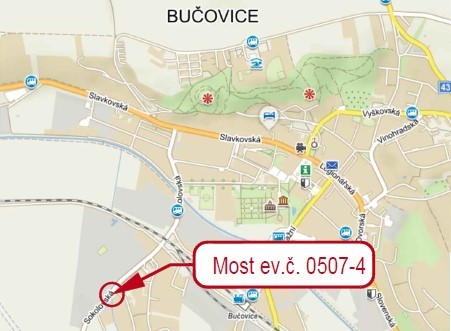

Stav
Dokončený
Typ práce
Rekonstrukce mostu
Délka
24 m
Období realizace
7. 2023 - 11. 2023
Projektant
Projekční kancelář PRIS spol. s.r.o.
Realizátor
PORR a.s.
Rozpočet
3 850 670 Kč
Zdroje financování
INV JMK
Popis
Jedná se o rekonstrukci stávajícího ŽB mostu v podobě odstranění stávající nosné konstrukce, částečného odbourání spodní stavby a vložením tubosideru DN 1200 mezi původní opěry, která nahradí původní mostní konstrukci.
Předčasné užívání části stavby od 21.11.2023.
28. 8. 2023 0:00 - 1. 10. 2023 23:59
Práce na údržbě mostu, levý jízdní pruh uzavřen, částečná uzavírka silnice III/0507, ulice Sokolovská v Bučovicích z důvodu rekonstrukce mostu ev. č. 0507-4 v úseku staničení km 0,790 - 0,840. Provoz řízen kyvadlově prostřednictvím SSZ., most ev. č. 0507-4. Vydal: Městský úřad Bučovice.
2. 10. 2023 0:00 - 19. 11. 2023 23:59
Práce na údržbě mostu, pravý jízdní pruh uzavřen, částečná uzavírka silnice III/0507, ulice Sokolovská v Bučovicích z důvodu rekonstrukce mostu ev. č. 0507-4 v úseku staničení km 0,790 - 0,840. Provoz řízen kyvadlově prostřednictvím SSZ., most ev. č. 0507-4. Vydal: Městský úřad Bučovice.
