Stav
Dokončený
Typ práce
Oprava povrchu vozovky
Délka
1 516 m
Období realizace
8. 2022 - 8. 2022
Projektant
SÚS JMK, p. o. k.
Realizátor
PORR a.s.
Rozpočet
5 568 963 Kč
Zdroje financování
NIV JMK
Popis

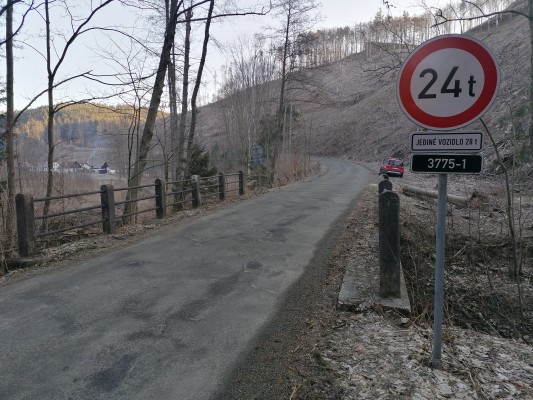

Stav před rekonstrukcí:
Stávající povrch silnice III/3775 v penetrační úpravě vykazoval vlivem opakovaného provádění lokálních vysprávek četné nerovnosti, povrch byl nehomogenní z hlediska komfortu jízdy i protismykových vlastností, příčný profil vozovky byl silně deformovaný.

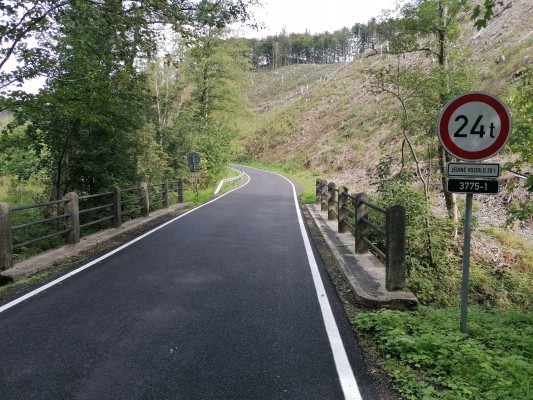

Nový stav:
Byla provedena souvislá oprava povrchu v celé délce silnice III/3775 tj. v km 0,000 - 1,516 v extravilánovém i intravilánovém úseku. Oprava byla provedena i na spojovací větvi k silnici III/3773 v délce 21,00 m. Celková délka úpravy je 1,537 km. Oprava byla realizována ve stávajících směrových, výškových i šířkových parametrech silnice. Na základě vizuální prohlídky bylo provedeno zesílení stávající konstrukce vozovky – celoplošné vyrovnání stávajícího povrchu z asfaltového betonu ACL16 v průměrné tl. 40 mm a nová obrusná vrstva z asfaltového betonu ACO 11 v tl. 50 mm. Tato úprava byla realizována v extravilánovém úseku, tj. v km 0,000 – 1,240. V km 1,240 – 1,516 (v intravilánu obce Strhaře) bylo provedeno lokální vyrovnání nerovností a položena nová obrusná vrstva z ACO 11 v tl. 50 mm. Součástí stavby bylo i osazení nového zádržného systému – svodidla s úrovní zadržení N1, N2 v celkové délce 788,00 m. Po dokončení pokládky asfaltových vrstev bylo provedeno dosypání nezpevněné krajnice z R-materiálu a ošetření pracovních spár modifikovanou zálivkou v souladu s TP 115 Opravy trhlin na vozovkách s asfaltovým krytem. Bylo realizováno nové vodorovné dopravní značení – vodici pruhy V4 š. 12,50 cm.
III/3775 Strhaře spojovací

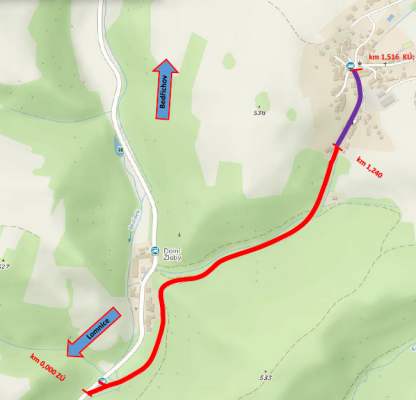

Staničení km 0,000 – 1,516
Délka úseku: 1,516 km
