Stav
Dokončený
Typ práce
Oprava silnice
Délka
2 116 m
Období realizace
10. 2021 - 12. 2021
Projektant
Viadesigne s.r.o., Břeclav
Realizátor
Skanska a.s.
Rozpočet
17 936 689 Kč
Zdroje financování
JMK NIV
Popis

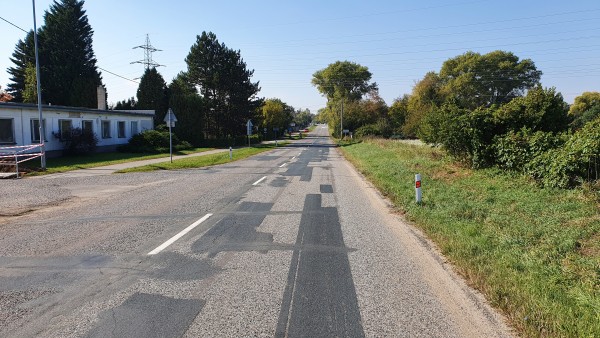

Stav před rekonstrukcí:
Stávající vozovka měla kryt z asfaltobetonu, který byl do značné míry narušen. V celé délce úseku byly zaznamenány poruchy omezující bezpečnost silničního provozu a to vyjeté koleje, ztráta makrotextury, příčné a mozaikové trhliny.
Nový stav:
Předmětem stavby byla oprava komunikace III/43237 spočívající ve výměně obrusné a ložné asfaltové vrstvy celkové tloušťky 90 mm se zachováním nivelety stávající vozovky. Bylo provedeno očištění krajnic, frézování komunikace, sanace podkladní vrstvy a proříznutí a zalití trhlin, položena ložná vrstva z asfaltového betonu ACL 16+ tl. 50 mm a obrusná vrstva z asfaltového betonu ACO 11+ tl. 40 mm. Bylo provedeno napojení komunikací a sjezdů, zřízení krajnic. Byla provedena obnova funkčnosti odvodnění, sanace propustků, doplnění svodidel, obnova vodorovného dopravního značení .

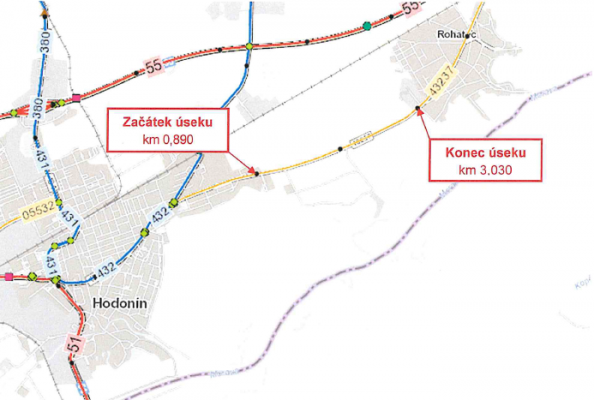

Celková délka opravovaného úseku je 2,116 km.
Trasa objížďky
Od 18.10.2021 - 20.12.2021 23:59
Objížďka není navržena, provoz veden kyvadlově v jednom jízdním pruhu.
