Stav
V realizaci

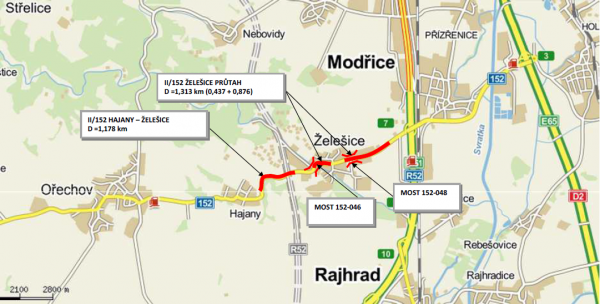

Délka
1 335 m
Období realizace
9. 2021 - 7. 2022
Projektant
PEND a.s.
Realizátor
IMOS a.s. Brno
Rozpočet
57 462 026 Kč
Zdroje financování
IROP
Popis

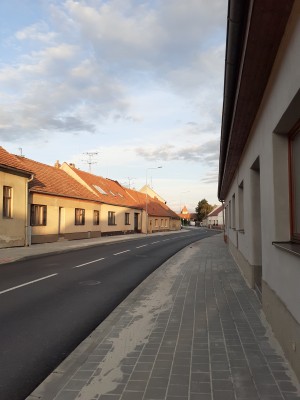

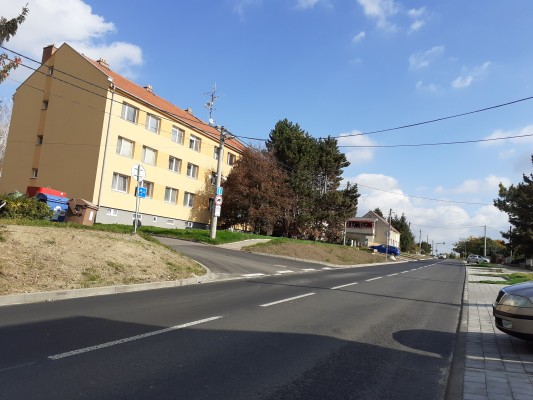

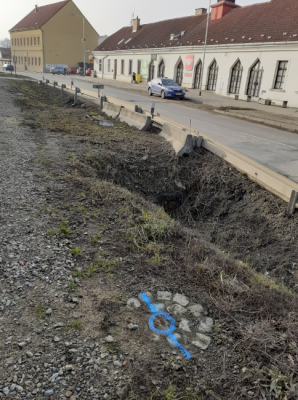

Stav před rekonstrukcí:
Průtah obcí Želešice trvale zatěžovaný nákladní dopravou i nepřetržitou intenzivní dopravou osobní i četnými spoji IDOS vykazoval značné poškození. Nejprve obec Želešice vyměnila kanalizaci a vodovod v průtahu a pak bylo třeba kompletně opravit celou konstrukci komunikace, což součástí investice vedené SÚS JMK.

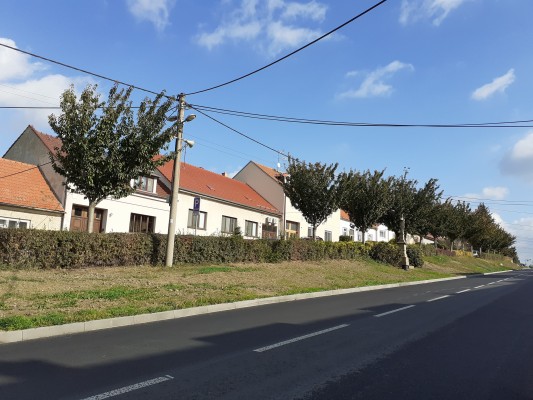

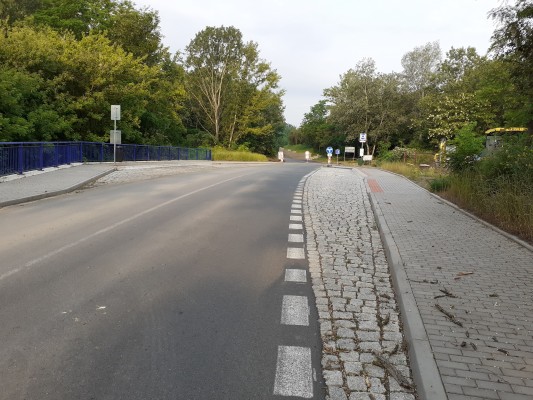

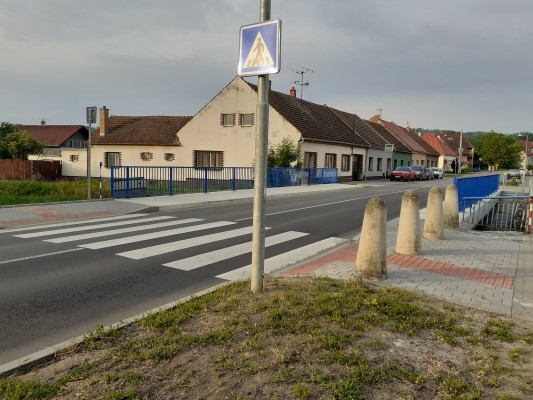

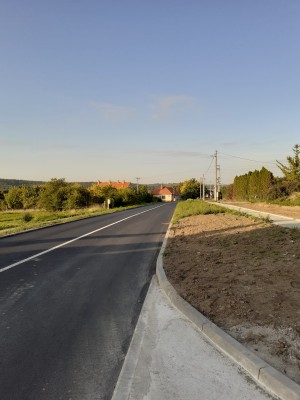

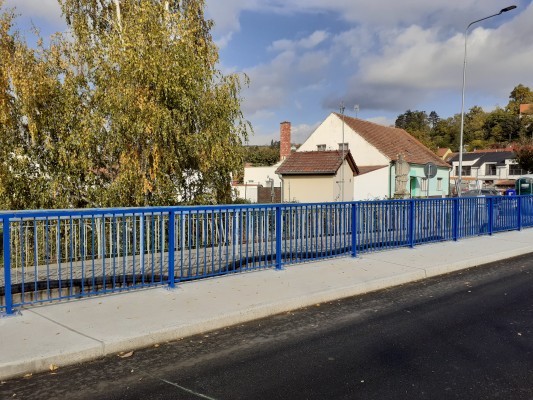

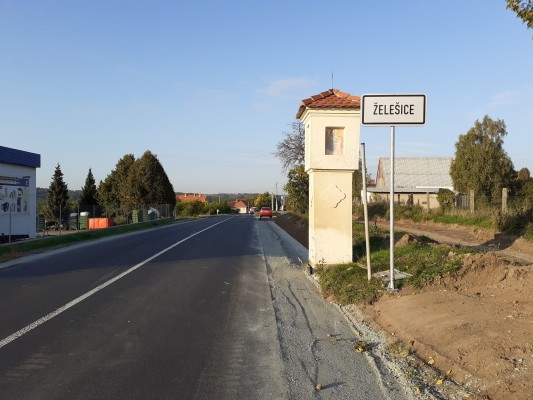

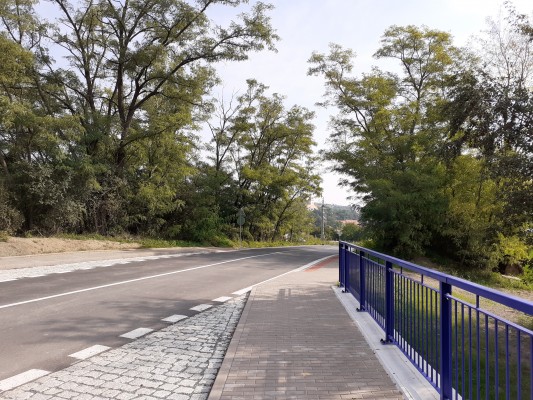

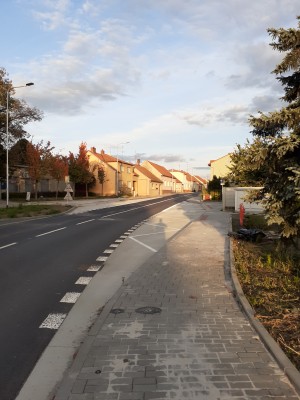

Nový stav:

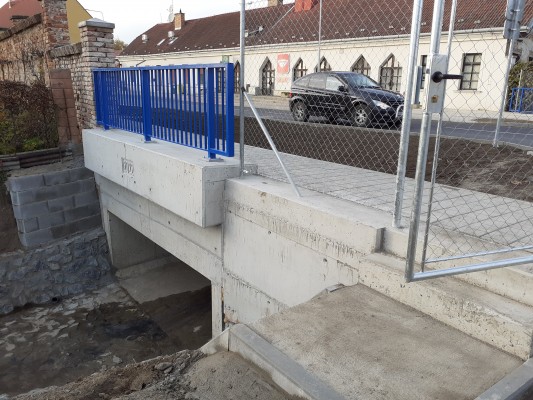

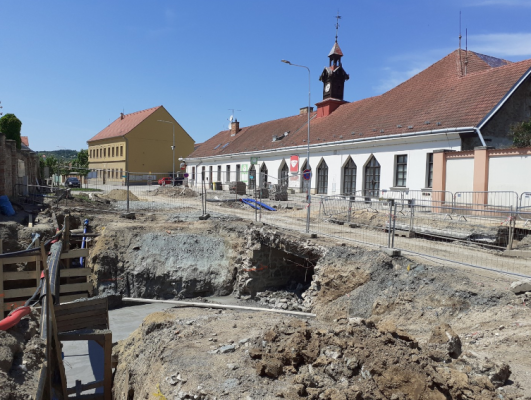

V současné době je výstavba přerušena z důvodu nálezu hlavního plynovodního řadu v celé délce rozpracovaného 1. úseku průtahu většinou přímo v konstrukci vozovky s napojením plynovodních přípojek shora, což znemožnilo nejen využití technologie vápnění na zpevnění podloží, ale při výměně materiálu podloží také zabránila z důvodu bezpečnosti při výstavbě dalšímu pokračování. V současné době je podána žádost o změnu technologie vápnění na úplnou výměnu podloží na IROP a řešeny dokumenty změnového listu č.1 na SÚS JMK (výměnu plynovodního zařízení provede majitel na svoje náklady).
Trasa objížďky
Stavba bude probíhat ve 2 etapách, vždy za plné uzavírky. Doprava bude převedena na objízdné trasy.
