Stav
Dokončený
Typ práce
Rekonstrukce mostu
Délka
70 m
Období realizace
7. 2021 - 11. 2021
Projektant
PK Ossendorf (Rušar mosty)
Realizátor
Mitrenga-stavby spol. s r.o.
Rozpočet
12 456 455 Kč
Zdroje financování
SFDI 2021
Popis

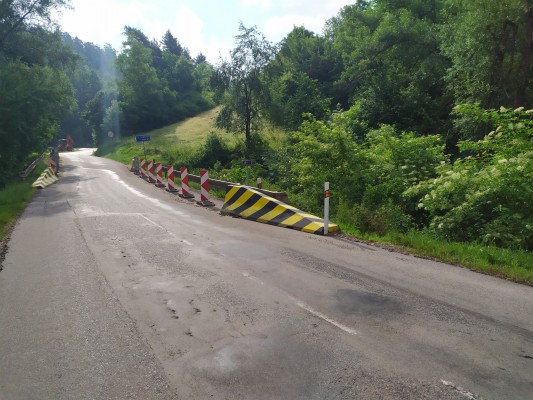

Stav před rekonstrukcí:
Jednou z hlavních závad byly dlouhodobé průsaky, stáří mostu a konstrukční úpravy vozovky, které způsobily rozpad a degradaci mostního objektu. Na mostě byly patrné podélné trhliny, čelo klenby bylo odtržené, cihly v klenbě uvolněné a vypadané, izolace zcela nefunkční. Původní kamenná římsa se rozpadala. Vozovka byla silně převrstvená s vyjetými kolejemi a trhlinami. Zádržný systém z vykloněných a silně zkorodovaných sloupků svodidel byl nefunkční.

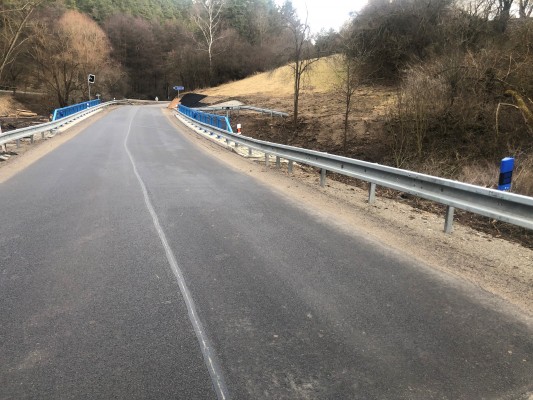

Nový stav:
Jednalo se o rekonstrukci mostu v extravilánu u obce Újezd u Tišnova ve směru na Žďárec. Původní most byl demolován. Nová konstrukce mostu byla založena na ŽB základových pasech. Konstrukci mostu tvoří železobetonová monolitická příčel rámové konstrukce s přímkovými náběhy na podhledu. S opěrami jsou zmonolitněna rovnoběžná křídla. Niveleta byla směrově a výškově zachována s minimálními úpravami. Nová konstrukce vozovky byla provedena v celkové délce 70 m (včetně mostu) a plynule navázala na stávající. Na římsách bylo osazeno zábradelní svodidlo, které přechází ve svodidla silniční.
Dokumenty
Trasa objížďky
ANO vozidla do 10t, autobusy 3897-MK; vozidla nad 10t 3896, MK, 3796, 3795. MK mezi obcemi Žďárec a Tišnovská Nová Ves a MK mezi obcemi Lubné a Nihov.
Od 10.8.2021 - 11.12.2021 23:59
silnice II/389, v katastru obce Újezd u Tišnova - v katastru obce Řikonín, okr. Brno-venkov, most uzavřen, práce na silnici, Od 10.08.2021 00:00 Do 11.12.2021 23:59, Jedná se o úplnou uzavírku silnice II/389 v úseku mostu ev. č. 389-001, v k. ú. Újezd U Tišnova., Objížďka - pro vozidla do 3,5 t + BUS: je vedena od obce Řikonín po silnici č. II/389 do obce Žďárec, po veřejně přístupné účelové komunikaci do obce Tišnovská Nová Ves a po silnici č. III/3897 zpět na silnici č. II/389. (dopravní obsluze vjezd povolen), Objížďka - pro vozidla nad 3,5 tun: je vedena po silnici č. II/389 přes obce Újezd u Tišnova a Dolní Loučky, po silnici č. II/385 přes obec Předklášteří do města Tišnov, po silnici č. II/379 přes obce Nelepeč-Žernůvka, Úsuší a městys Deblín, dále po silnici č. III/3792 do obce Osová Bítýška, místní část Osová, po silnici č. III/3791 a po silnici č. II/390 přes obce Březí a Rozseč do obce Vidonín, po silnici č. II/391 do obce Žďárec a po silnici č. II/389 do obce Řikonín., Vydal: Městský úřad Tišnov
