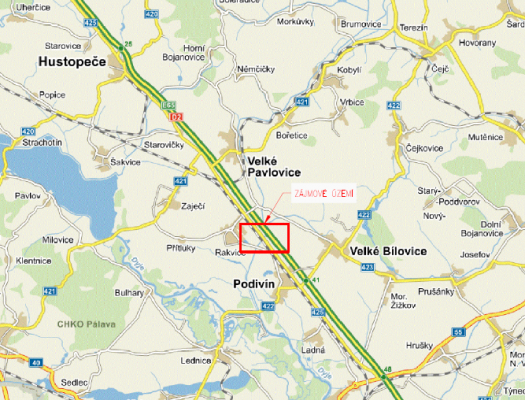

Stav
Dokončený
Typ práce
Rekonstrukce mostu

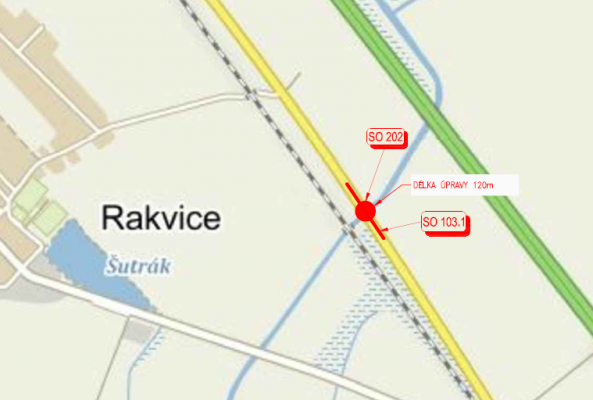

Délka
120 m
Období realizace
4. 2021 - 11. 2021
Projektant
DOPRAVOPROJEKT Ostrava a.s.
Realizátor
PORR a.s.
Rozpočet
23 017 985 Kč
Zdroje financování
SFDI 2021
Popis

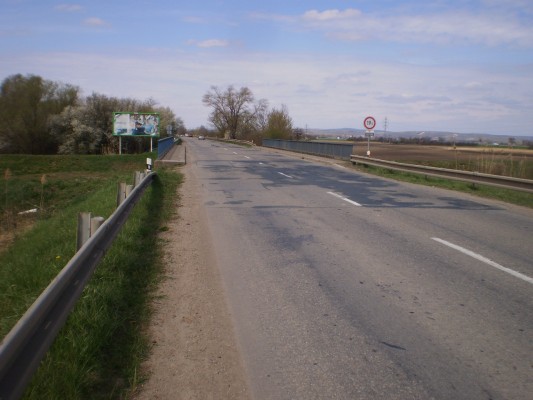

Stav před rekonstrukcí:
Stávající most v extravilánu obce o třech polích nad tokem Trkmanka byl hodnocen v rámci poslední HMP stavebním stavem nosné konstrukce jako velmi špatný. Vzhledem ke stavebnímu stavu mostu, rozsahu poruch a zatížitelnosti konstrukce bylo rozhodnuto o náhradě celého objektu.

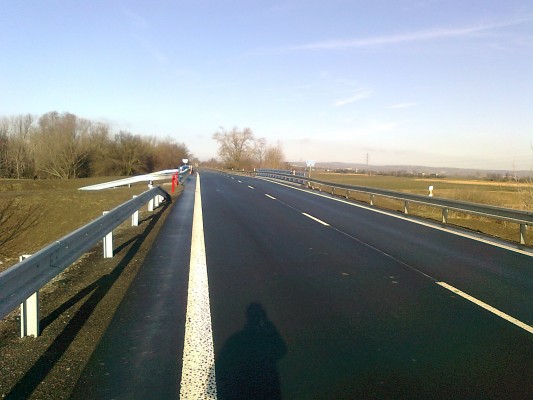

Nový stav:
Výstavba byla prováděna za úplné uzávěry. Proběhla demolice mostu včetně základů. Nový most je jednopólový železobetonový, tvořený 7 ks dodatečně předpínaných nosníků uložených na čtyřech hrncových ložiscích, dilatace je řešena jedním podpovrchovým a jedním povrchovým dilatačním závěrem. Most je hlubině založen na velkoprůměrových pilotech. Délka přemostění je 18,77 m, volná šířka mezi svodidly 9 m. V rámci výstavby byla provedena celoplošná izolace asfaltovými pásy, která je ochráněna LA a dvěma vrstvami asfaltu. Bylo zřízeno odvodnění rubu opěr, přechodové oblasti, berma toku i s křídly jsou ochráněny lomovým kamenem. Součástí výstavby byla i nezbytná úprava přilehlých částí komunikace a dvou sjezdů na hráze.
