Stav
Dokončený
Typ práce
Rekonstrukce silnice
Délka
275 m
Období realizace
4. 2021 - 11. 2021
Projektant
Viadesigne s.r.o. Břeclav
Realizátor
IMOS Brno, a.s.
Rozpočet
23 346 434 Kč
Zdroje financování
SFDI 2021
Popis

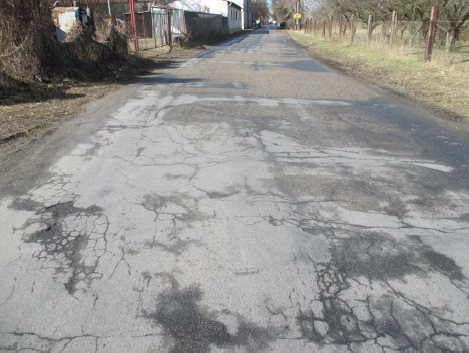

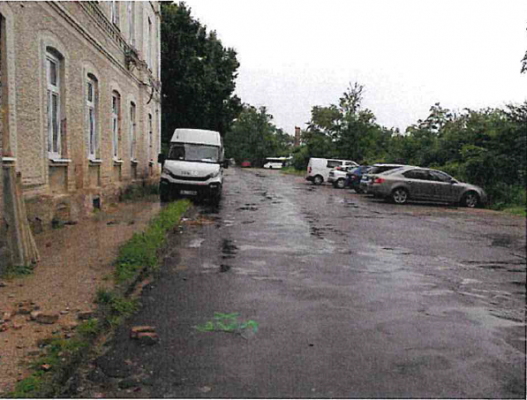

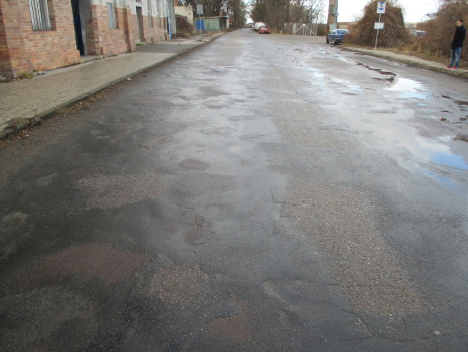

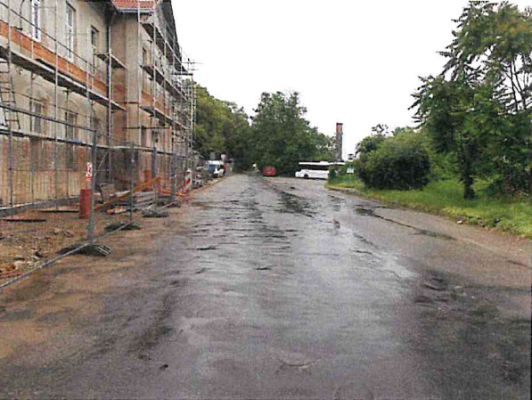

Stav před rekonstrukcí:
Vozovka v předmětném úseku vykazovala havarijní stav, projevující se výskytem konstrukčních poruch jako jsou výtluky, trhliny a deformace. Celý prostor před železniční stanicí byl z dopravního, technického i funkčního hlediska v nevyhovujícím stavu.

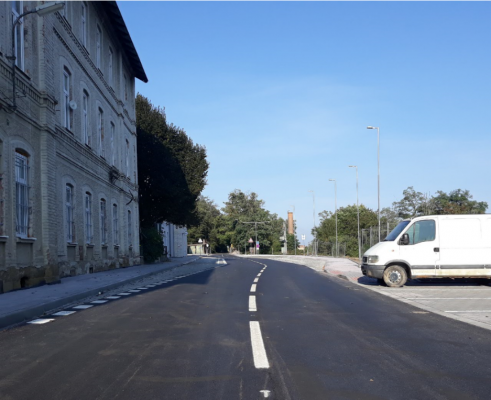

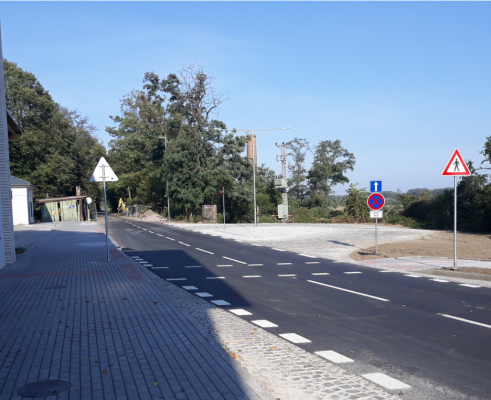

Nový stav:

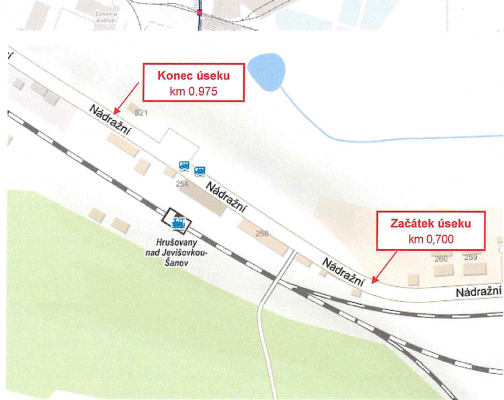

Jedná se o rekonstrukci přestupního uzlu integrovaného dopravního systému JMK na sil. III/4155 u železniční stanice Hrušovany nad Jevišovkou - Šanov. Byla provedena rekonstrukce silnice III/4155 v km 0,665 -0,940 (délka 275 m), dva autobusové zálivy a autobusové obratiště, parkoviště, komunikace pro pěší, přeložky vodovodu, přeložka sdělovacích kabelů, přípojky vodovodu, objízdnou trasu sil. III/4155 v km 0,041 – 0,665 (délka 624 m) a další související práce.
Konstrukce komunikace v km 0,665 - 0,940:
ACO 11+ tl. 50 mm, s.p., ACP 16+ tl. 70 mm, infiltr. p., ŠDa 0/32 150 mm, ŠDa 0/63 min. 200 mm, sanace RS HA 160 mm, ŠDa 0/63 190 mm, geotextilie.
Konstrukce komunikace v km 0,041 – 0,665:
ACO 11+ tl. 70 mm, s.p., vyrovnání krajů ACO 11 a vysprávka výtluků.
Konstrukce autobusových zálivů a obratiště:
žulová kostka 100 mm, lože z cementové malty tl. 40 mm, směs stmelená cementem SC C12/15 tl. 130 mm, ŠDa 0/63 tl. 200 mm.
