Stav
Dokončený
Typ práce
Zesílení vozovky
Délka
4 044 m
Období realizace
8. 2019 - 10. 2019
Projektant
SÚS JMK, p.o.k.
Realizátor
EUROVIA CS, a.s.
Rozpočet
10 112 000 Kč
Zdroje financování
OPRAVY SILNIC A MOSTŮ 2019
Popis

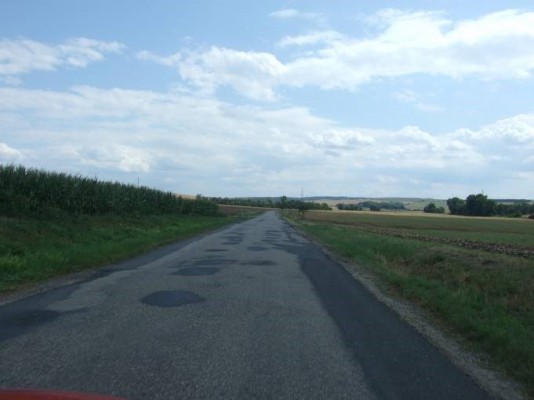

Stav před rekonstrukcí:
Stávající vozovka měla kryt z asfaltobetonu, který byl do značné míry narušen, zejména v krajích komunikace. V krytu byly vysprávky, vyjeté koleje, byly viditelné příčné, podélné i mozaikové trhliny. Stav povrchu vozovky byl ohodnocen jako havarijní.

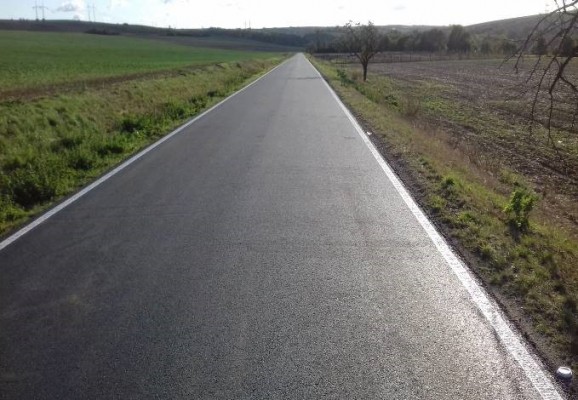

Nový stav:

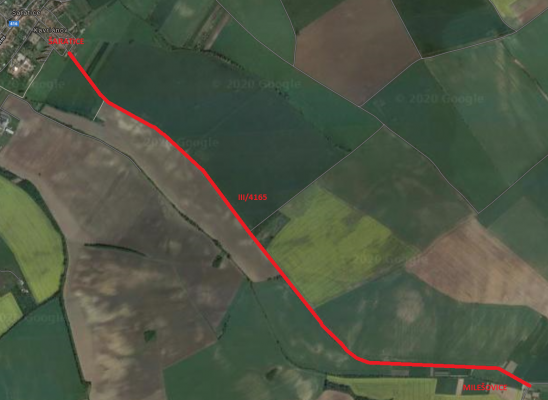

Jednalo se o zesílení stávající vozovky silnice III/4165 v extravilánu mezi obcemi Šaratice a Milešovice. Začátek úseku se nachází na konci obce Šaratice v km 0,485 a konec úpravy navazuje na již opravenou křižovatku silnic III/4165 a III/4199 v km 4,529. Součástí stavby bylo i zřízení vodorovného dopravního značení. Celková délka úpravy je 4 044 m.
