Stav
Dokončený
Délka
3 556 m
Období realizace
7. 2017 - 8. 2018
Projektant
Linio Plan s.r.o.
Realizátor
SWIETELSKY stavební s.r.o
Rozpočet
42 311 000 Kč
Zdroje financování
IF SÚS JMK, EU - IROP
Popis
Stav před rekonstrukcí:
Důvodem rekonstrukce byl celkově špatný dopravně technický a stavební stav komunikace a 3 mostů. V rekonstruovaném úseku neměla komunikace jednotnou šířku, povrch vozovky vykazoval značné plošné deformace a poruchy způsobené nárůstem dopravy zejména v krajích vozovky, včetně nedostatečného odvodnění povrchu komunikace.
Nový stav:

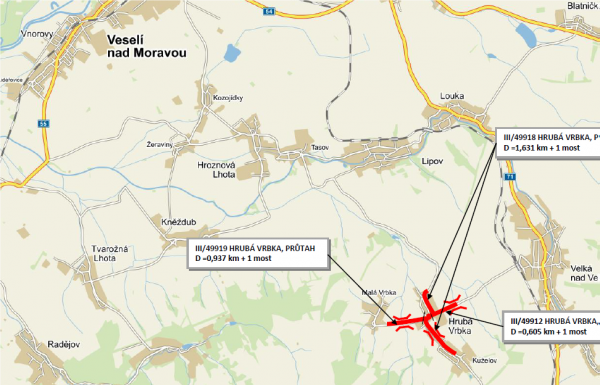

Předmětem stavby byla rekonstrukce silnice III/49912 v celkové délce 604,86 m v části průtahu obce Hrubá Vrbka, dále rekonstrukce silnice III/49918 v průtahu obce Hrubá Vrbka v celkové délce 1631,48 m a rekonstrukce silnice III/49919 v celkové délce 936,55 v části úseku v průtahu obce Hrubá Vrbka a částí v extravilánu.
Rekonstrukce spočívala převážně v provedení recyklace za studena a následné pokládce asfaltových vrstev s navýšením tloušťky stávající konstrukce vozovky. Součástí stavby byla rekonstrukce odvodnění, stávajících zálivů autobusových zastávek, úprava křižovatek s místními komunikacemi, úprava chodníků a sjezdů, přeložky inženýrských sítí. Součástí akce byla rekonstrukce tří mostů: 49912-2, 49918-3, 49919-1.
