Stav
Dokončený
Délka
1 838 m
Období realizace
7. 2017 - 8. 2018
Projektant
Ing. Jan Krakovič, PIS PECHAL
Realizátor
M - SILNICE a.s.
Rozpočet
62 719 972 Kč
Zdroje financování
IF SÚS JMK, EU - IROP
Popis

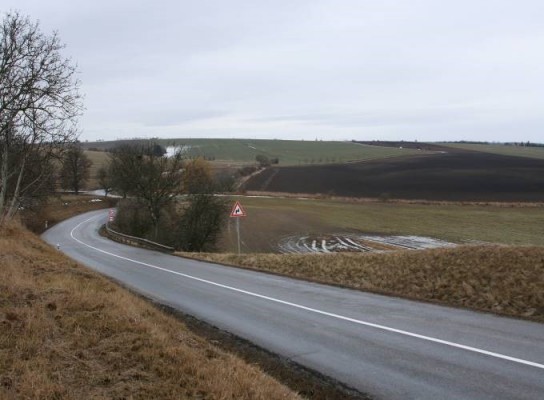

Stav před rekonstrukcí:
Hlavním důvodem přeložky komunikace byl špatný stav obou mostů na stávající komunikaci. Stavební stav mostu ev.č. 431-004 byl klasifikován jako havarijní – VII, provoz přes most byl veden přes ocelovou konstrukci provizoria. Stavební stav mostu ev.č. 431-005 byl klasifikován jako velmi špatný – VI. Směrové i výškové vedení komunikace nebylo vhodné, obsahovalo velké množství oblouků malých poloměrů, které v kombinaci s nevhodně umístněnými mosty vytvářelo nepřehledné řešení. Stavbou přeložky silnice došlo k významnému zlepšení situace.
Nový stav:

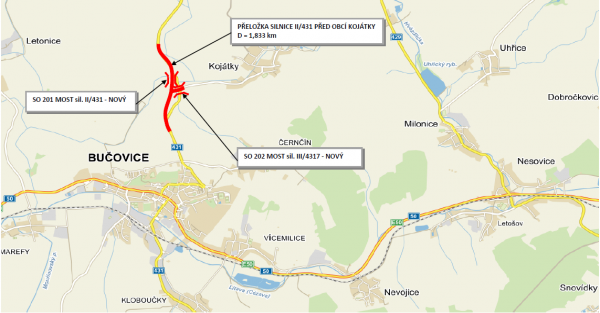

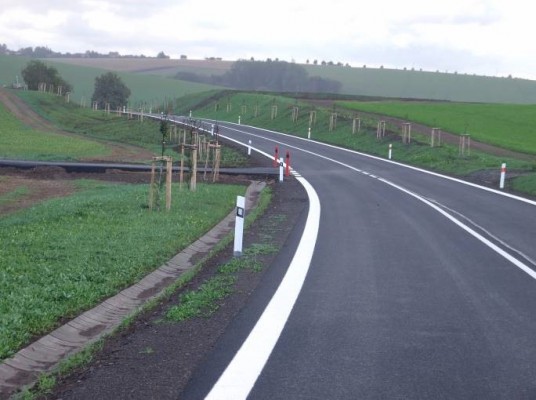

Předmětem stavby byla přeložka komunikace II/431 u obce Kojátky v celkové délce 1,633 km. Současně byla přeložena část komunikace III/4317 v celkové délce 0,205 km. Se stavbou komunikace došlo k vybudování dvou nových mostů přes potoky Černčínský a Žlebový.
S přeložkou souviselo několik objektů zajišťujících propojení stavby s okolním terénem. Mosty a část komunikace byla demolována a rekultivována. Původní vedení sdělovacího kabelu bylo přeloženo do nové pozice převážně v patě náspu komunikace. Stavba si vyžádala kácení dřevin v okolí komunikace a náhradní výsadbu okolo stavby.
