Stav
Dokončený
Délka
1 078 m
Období realizace
8. 2011 - 9. 2011
Projektant
Ing. Leoš Kučeřík
Realizátor
Inženýrské stavby Brno, spol. s r.o.
Rozpočet
5 470 000 Kč
Zdroje financování
IF SÚS JMK
Popis

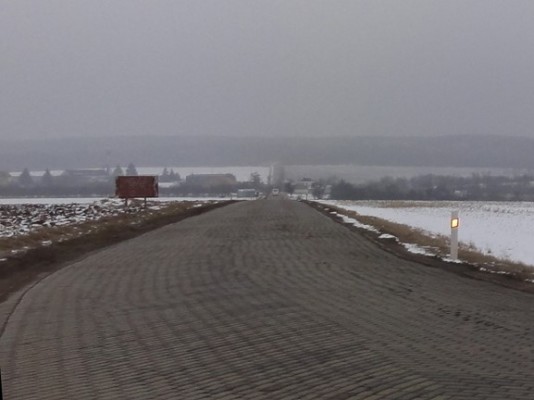

Stav před rekonstrukcí:
Povrch vozovky byl dlážděný, v celém úseku vykazoval plošné deformace, především pokleslé okraje vozovky. Stav vozovky byl mimo jiné způsoben značným nárůstem dopravy, na který nebyla konstrukce vozovky dimenzována.
Nový stav:

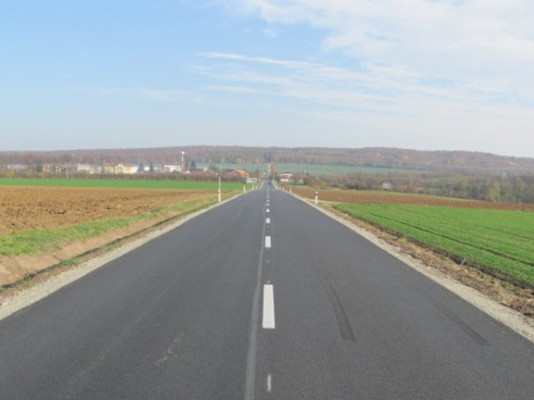

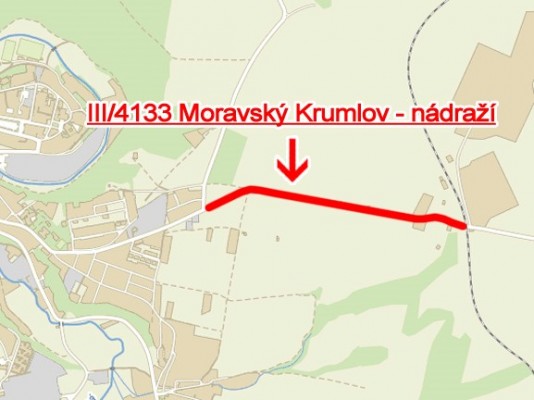

Předmětem stavby bylo provedení zesílení krytu silnice III/4133 v úseku od křiž. se sil. III/15252 po křižovatku se sil. III/4134, kde navazuje na stavbu „Přestupní uzel IDS Moravský Krumlov“.
Konstrukce zesílení:
- asf. beton střednězrnný ACO 11+ tl. 40mm
- spoj. postřik PSEK 0,5kg/m2
- asf. beton hrubozrnný ACL 16+ tl. 60mm
- spoj. postřik PSEK 0,5kg/m2
- asf. beton hrubozrnný ACL 16+
(vyrovnání a reprofilace stávající vozovky)
- spoj. postřik PSEK 0,5kg/m2
Součástí stavby bylo také zhotovení zpevněné krajnice ze štěrkodrti 0-32.
V místech napojení stavby na stávající komunikace byla provedena kompletní rekonstrukce všech konstrukčních vrstev v tl. min. 490 mm.
